מקטע בכביש 611 צומת נרבתה - חריש

ישראל, חריש

כבישים ומסלולי תעופה

הושלם

מקטע בכביש 611 צומת נרבתה - חריש

ישראל, חריש

כבישים ומסלולי תעופה

הושלם

קבוצת אשטרום, באמצעות חברת הבת דרכים, השלימה את סלילתו של מקטע באורך 2.4 ק"מ בכביש 611, הכולל גם 4 גשרי כביש ומעבר תת-קרקעי. סלילת הכביש בוצעה עבור חברת נתיבי ישראל בע"מ והוא מצטרף לשורה ארוכה של כבישים ועורקי תחבורה ראשיים שהקימה החברה לאורך עשרות שנים.

2.4ק"מ

אורך המקטע

4

גשרי כביש

6.5מ'

גובה הגשרים

4.5מ'

גובה מעבר תת-קרקעי

2,400מ"ר

אורך שביל אופניים והולכי רגל

15,000מ"ר

שטח קירות תומכים

מקטע בכביש 611 צומת נרבתה - חריש
מקטע בכביש 611 צומת נרבתה - חריש

סלילת כביש גישה דרומי לעיר חריש

המקטע בכביש 611 מחבר בין צומת נרבתה על כביש 574 לבין כיכר היקנטון בעיר חריש, ומטרתו היתה לסלול גישה דרומית לעיר חריש.

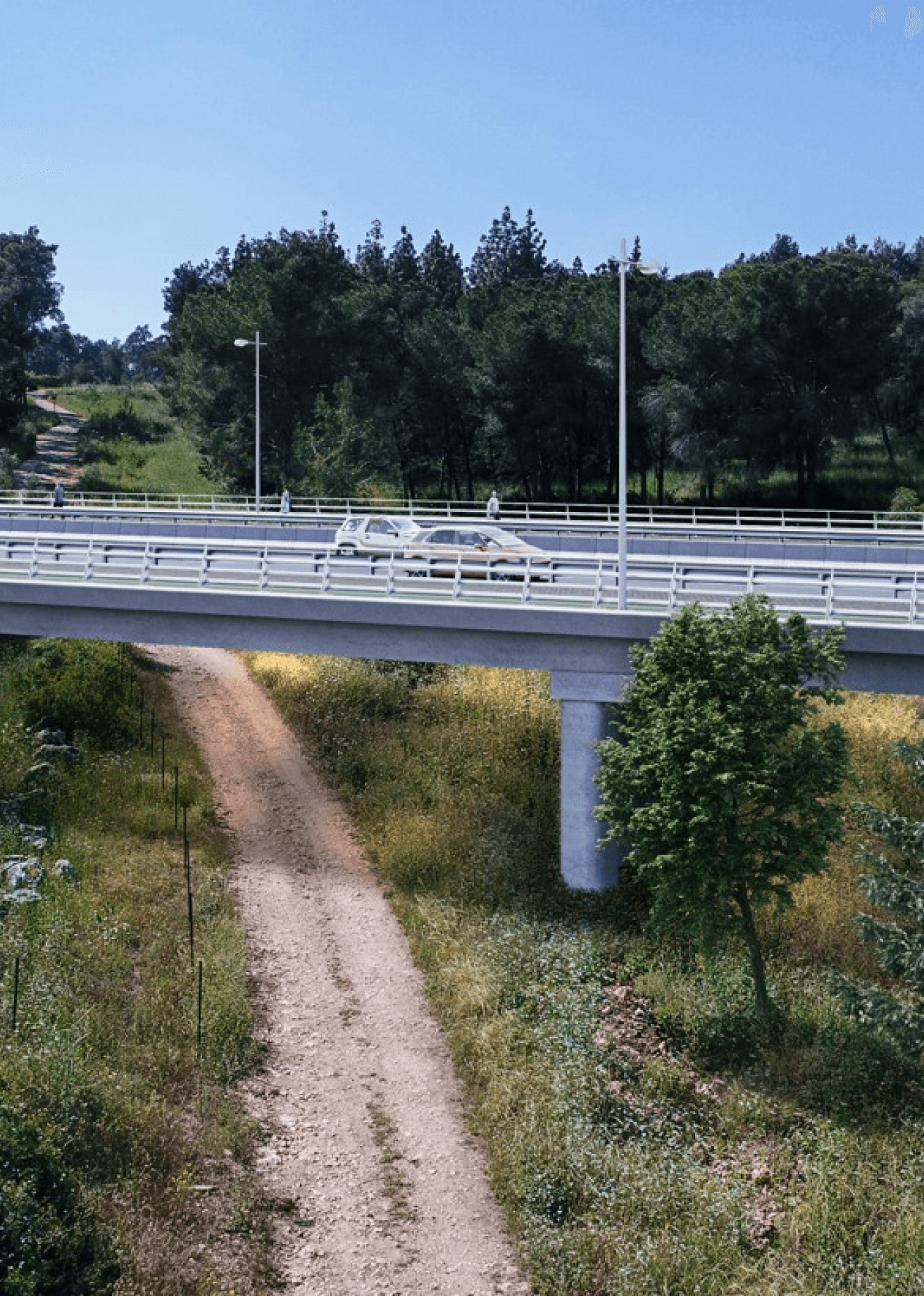

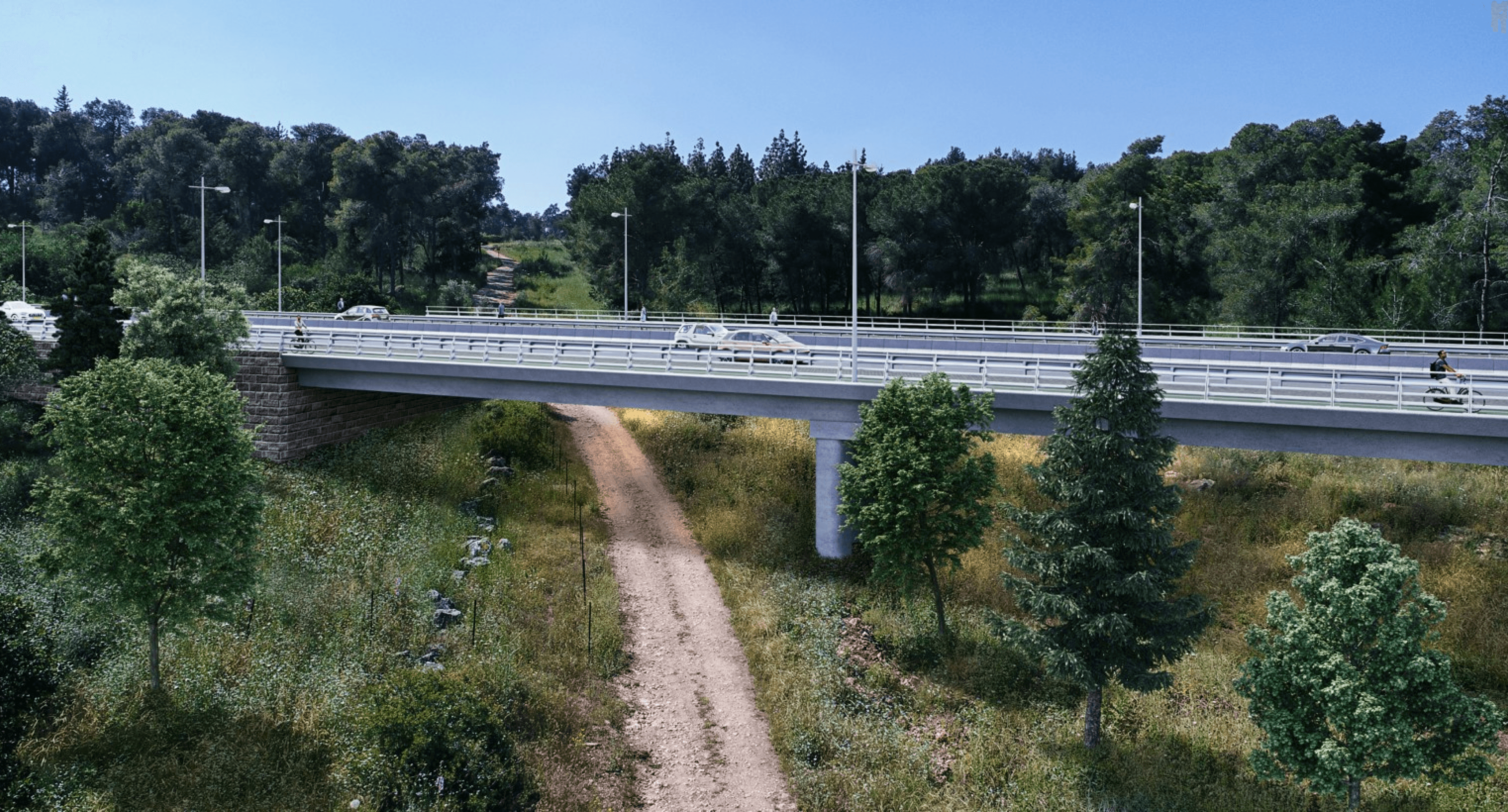

במסגרת העבודות על מקטע הכביש, נבנו גם 4 גשרי כביש בגובה כ-6.5 מטר, שביל אופניים והולכי רגל באורך כ-2,400 מ"ר, ומעבר אקולוגי תת-קרקעי באורך 40 מטר, רוחב 12 מטר וגובה כ-4.5 מטר.

4 גשרי הכביש כללו:

  • גשר קורות באורך 27 מ' ורוחב 36 מ' שנבנה מעל נחל ומעל דרך הגישה לקיבוץ מענית.

  • גשר קורות באורך 108 מ' ורוחב 36 מ' שנבנה מעל כביש 6 .

  • גשר יצוק באורך 70 מ' ורוחב 36 מ' שנבנה מעל נחל.

  • גשר יצוק באורך 70 מ' ורוחב 36 מ' שנבנה מעל דרך שירות ומעל ערוץ ניקוז.

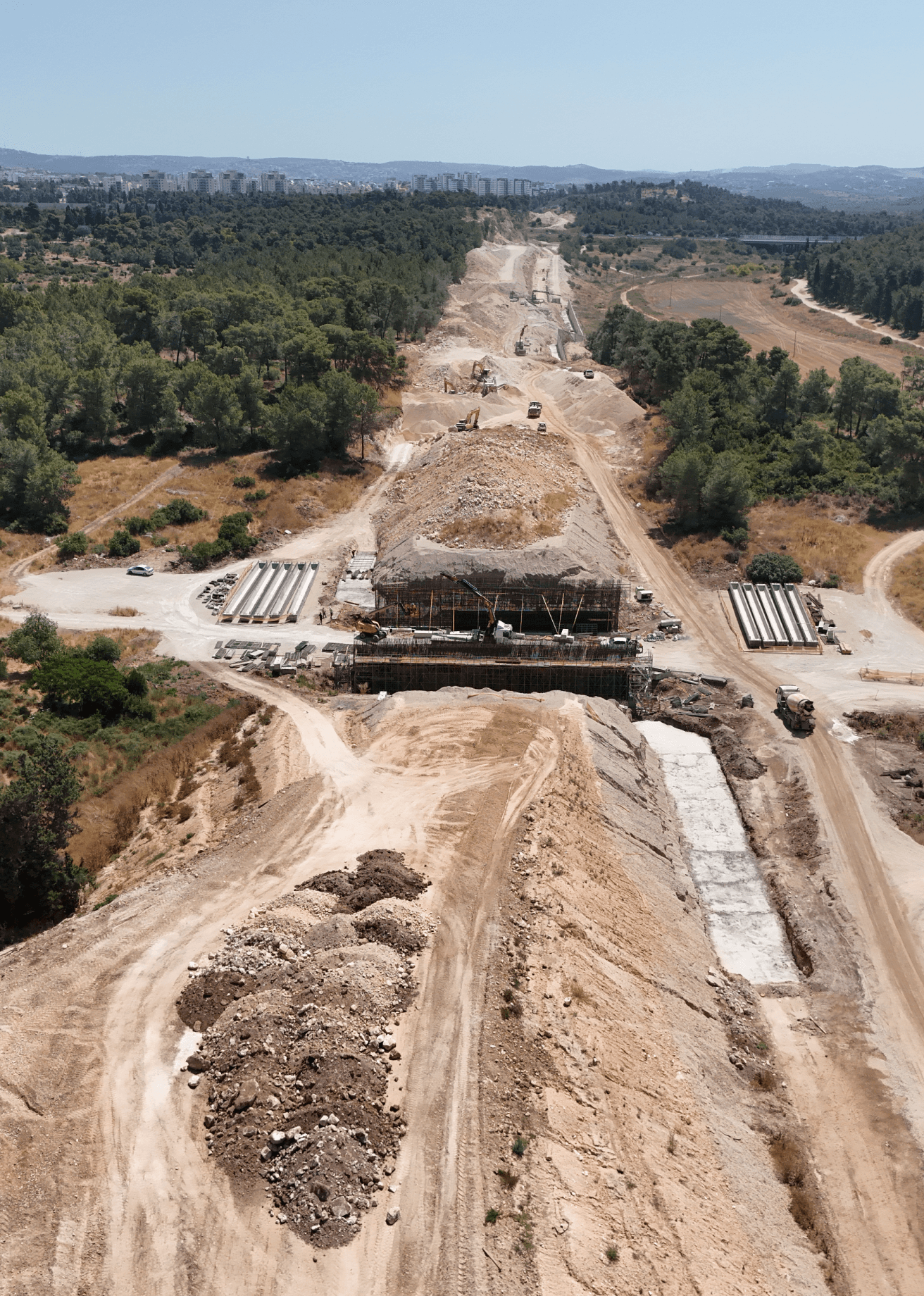

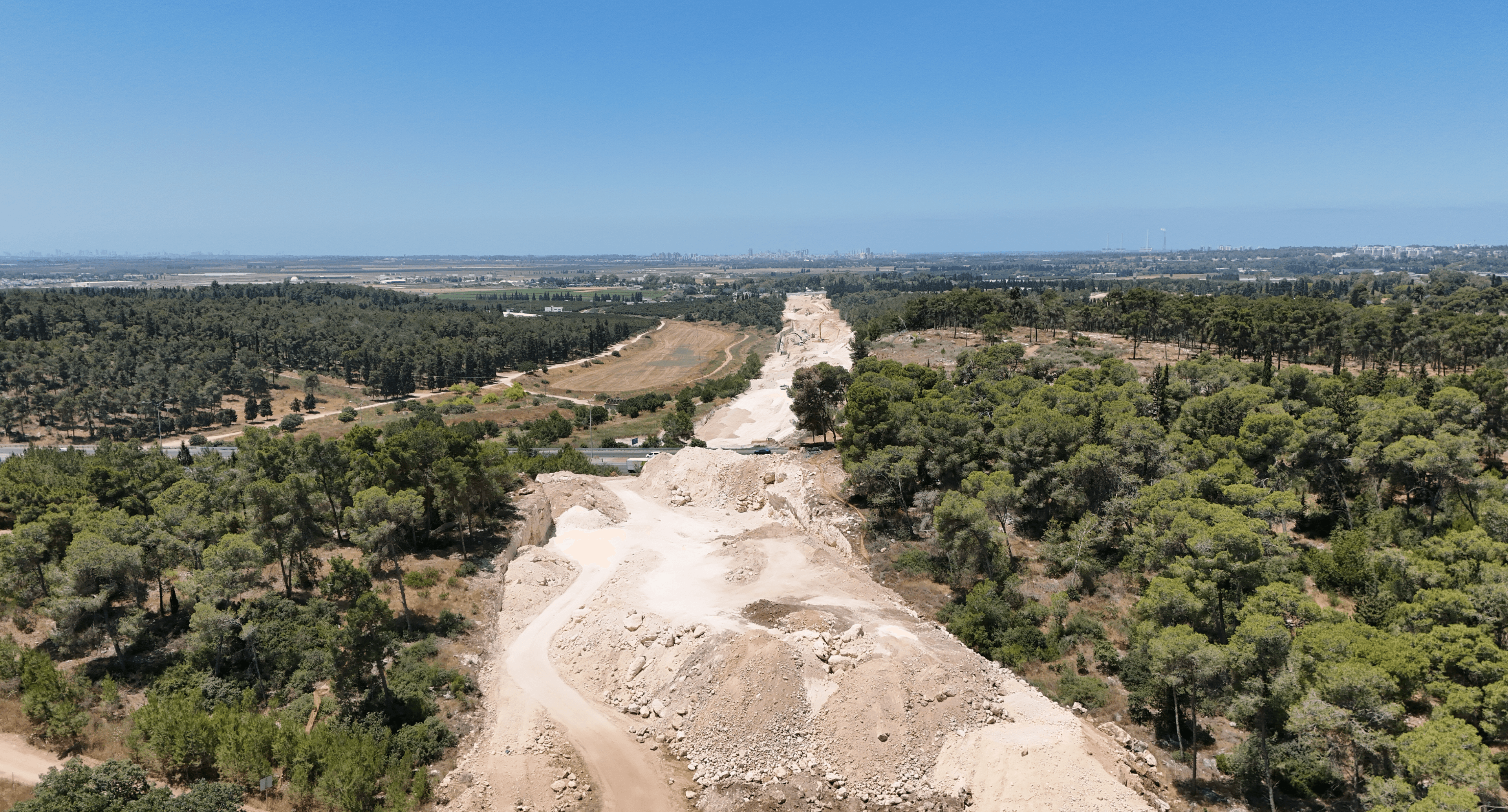

באתר בוצעו עבודות חפירה של כ-150,000 מ"ק עפר, מילוי בנפח של כ-380,000 מ"ק, עבודות אספלט בהיקף של כ-35,000 טון, וכן נבנו קירות תומכים בשטח כולל של כ-15,00 מ"ר.

העובדה שהכביש עובר בתוך יער חריש דרש תיאום הדוק מול הוועדה לתשתיות לאומיות, רשות הטבע והגנים, קק"ל, רשות הניקוז והרשויות המקומיות והאזוריות. קרבתו של המקטע לכביש 6 ולפרויקטים נוספים הנבנים במקביל במרחב, דרש תיאום מול חברת דרך ארץ, כמו גם תיאומי ביצוע מול החברות המבצעות האחרות. לצורך בניית הגשר מעל כביש 6, בוצעו הסדרי תנועה מיוחדים ותיאומי ביצוע מול המשטרה לצורך הובלה והרכבה של קורות הגשר.
